裝載機怎樣處理高邊坡棄土
五零武林
2017-03-03
1.5萬
22
今年這個公路改建工程,有很多高邊坡挖方,而山區原有道路極為狹窄,自卸車用不上,裝載機就被用來配合挖機把挖出的土方逐層鏟下崖下。

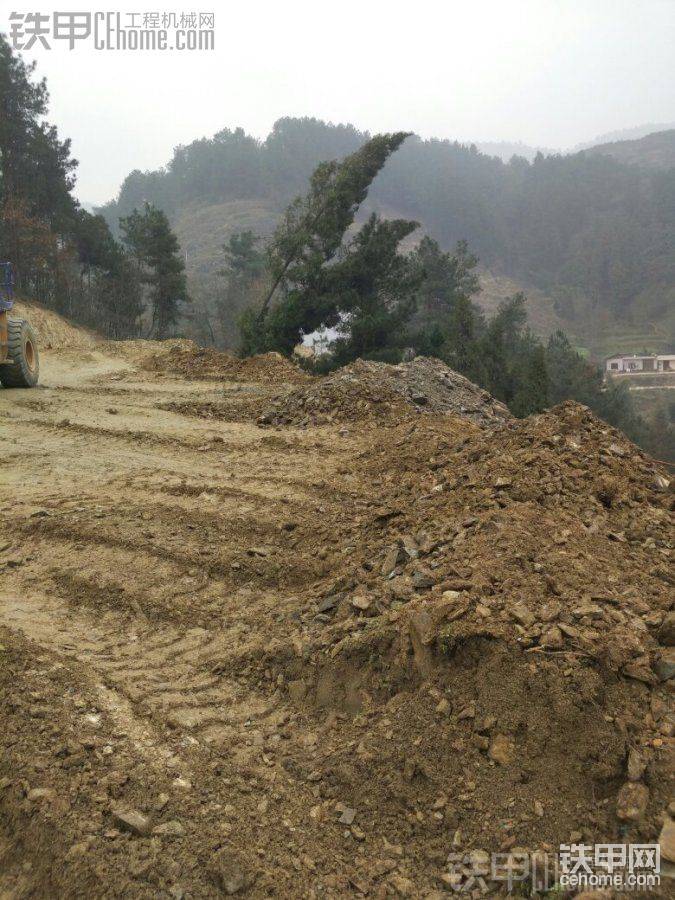

土方的堆積形狀,大致是按1/2/3/4的順序變化。
圖中數字1那一層是將挖掘機挖出的土方用類似V形裝車法向崖壁下方傾倒形成的。這一過程中,注意地面的大致平整,這樣做可以減輕車輛顛簸,減小阻力,降低油耗。
接下來的幾層土是本貼的重點。由于裝載機工作時反復輾壓,使原本松散的土方形成了厚約三十厘米的板結層,不太容易鏟掘。針對于此,我采用了下圖的辦法。
因為邊緣部分(圖中1)是最松軟的,從這里開始很容易鏟掘并推下崖去。然后按序進行。這樣做相當于將板土層分成若干條塊,每次只需切割一塊并推到崖下面去。很多司機是反序來干的,那樣的話,就是在和整個板結層是對抗,費車費油。整個槽深度一般
不能超過兩米,原因在后面講。
在開上圖的槽時左右二十厘米來回推,避免兩邊的土擠住輪胎。經??吹接泻芏嘈率炙緳C的推送過程不流暢的原因在于沒有控制好土方阻力和驅動力的關系。而土方阻力和體積直接相關,我的經驗是:土方擁起的高度比斗背上沿略高出十五公分。當土方達到這一高度時
調整鏟斗角度使之不再吃進土方然后推送至崖下,注意在邊緣留下一道土坎以策安全。當然這是在重載車型上且比較充沛的情況下得到的數值。輕載車或驅動力量小的相應減少推送的土方體積。在整個工作面內采取梳狀開槽,兩槽間距離不宜太遠,三十厘米至一米內(視推運距離定,遠窄近寬)。特別指出,下一步非常重要,因為都向同一個方向推會形成一個整體直形斜坡,裝載機出發點就很鏟挖掉,應對的方法有兩種。棄土丟棄后埋壓面積不受限的,整個面推成扇形,立體上看是半個圓錐體,外圈完成后,順著路基走向削平。如果受限,則先順路基走向,用挖槽取土裝車的方法在兩邊開出槽,這樣推完多的土換向鏟挖原來的出發地時裝載機能保持自身站平。由于兩種機械都在工作,很遺憾沒有直觀圖可拍。
鏟挖上一步留下的錐坡(出發點)是最困難的。從較平緩段起,逐漸形成一個高坡取土局面。現在來解釋槽深一般不能超過兩米的原因。這是因為這個時候的操作是鏟斗和大臂的反復間停進行的,而無論單雙臂車,在大臂前端銷(也就是斗底銷)超
過兩米高度后,大臂舉升力和車輛的穩定性會急劇減小。
到這一步時,很多人依然喜歡摟底子鏟,我的方法依然是分層來干,因為板結層厚度通常在30—50厘米,而下層是相對松軟,最大阻力來自于板結層,所以我會按照圖4從左至右的順序來鏟,鏟尖的運動是一條弧線,驅動力會使車前部向上抬升,和大臂的舉升力會和使鏟斗更易鏟取土方。
最近幾乎每天加班,匆匆寫下,帖子不周全或錯漏肯定多,甲友們多多包涵。哎!又打哈欠了。
